【会员动态】贵州最大容量储能电站全面并网投运!科华数能再造液冷储能标杆
9月27日,位于贵州安顺市紫云自治县猫营镇的中核紫云储能电站二期项目成功并网,标志着贵州省最大容量独立共享储能电站全面建成投运。
高可靠S³液冷储能系统,护航电站安全运行

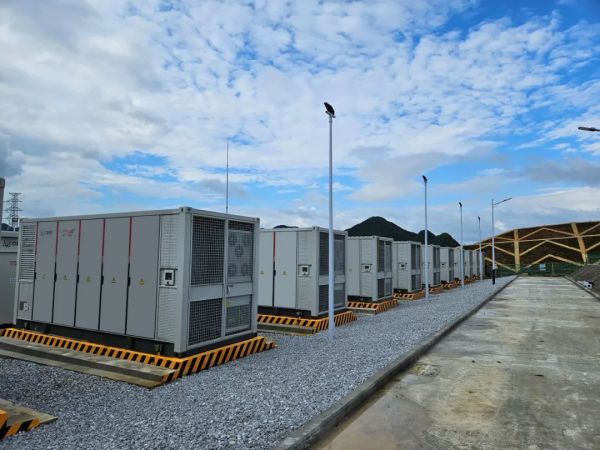

电站总容量200MW/400MWh,全部采用科华数能S³液冷储能系统解决方案。这套储能系统具有高安全性和低度电成本等优点,采用标准280Ah储能电芯,以20尺标准集装箱的设计,每个电池舱容量达到3.44MWh,与科华数能自研开发的交流侧3.45MW储能变流升压一体机完美适配,避免因容量超配问题造成资源和成本浪费。
此外,科华数能S³液冷储能系统深度融合了电力电子和数字化技术,在系统设计上通过部件模块化、产品标准化的设计,提升系统可用性、易用性,降低安装运维难度,缩短施工周期,实现综合降本;在系统应用上采用智能温控、智能3D云图等技术,延长电池寿命,缩短运维时间,提升系统综合运行效率。在系统安全性上采用“三级消防+三级防爆+多重绝缘”的安全设计,保障电站高安全、高可靠和高稳定。
超级“充电宝”,调峰保供迎战“尖峰时刻”

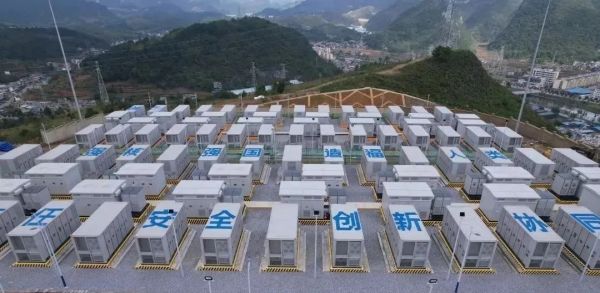

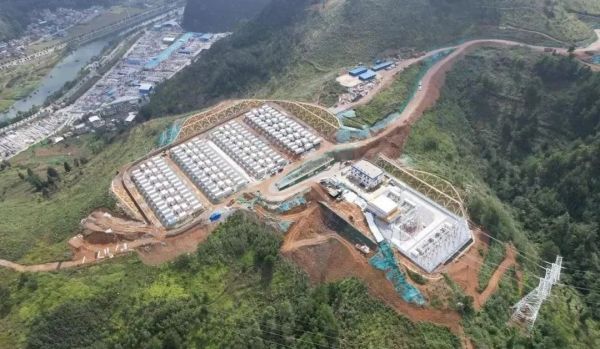

放眼望去,电站的118套电池舱和60套变流升压一体机、1座升压站整齐排列着,看上去犹如一个巨型“充电宝”坐落于群山之中。在最大功率下2小时内就可以充满或者放电约38万度。根据测算,在储能电站满电状态下,能够满足近5万居民高峰时段的用电需求。
以客户为中心,高质量交付“新速度”
项目共分两期工程建设,一期工程已于今年3月份开工,7月19日投运。二期项目投产时间紧、任务重,在供货时间和工期极其紧张的情况下,科华数能团队坚持以客户为中心,全程参与项目建设,在高温、雨季等多重挑战下,紧密协同各方保供保交付,以最短时间从全套储能产品设备入场、组织调试到并网运营,创下了百兆瓦级大型储能电站40天交付的科华“新速度”。
据了解,经过一期工程2个多月的安全运行,电站目前已处于最佳运行状态,可以随时接受电力调峰任务。这也有力印证了科华数能的产品实力和服务能力。
未来,科华数能将不忘初心,继续提供更高品质的产品及服务,不断推动储能技术的创新和应用,打造更多储能应用场景,为全球客户创造更多价值。
文章来源:科华数能
